A、安裝前的準備:在施工前應認真學習施工圖、認真學習技術交底,檢查施工設備、儀器是否完好;施工前準備的內容范圍:工地概況、技術資料準備、施工工具、器具準備、材料準備、人員準備、施工計劃準備、主梁放線、安裝與驗收。
B、定位放線:在施工現場找到測量時找到的定位線,對照圖紙將轉角位、軸線位、變截面位一一對照,以保證放線時準確無誤。找到關鍵層中已抄好平的關鍵點,并尋找一個輔助層打水平,以兩點確定一根定位線。找出所有的定位點后,對定位點進行調整固定,并復核水平度,誤差要小于1mm。進行水平分割,確定分割起點的定位軸線,了解分格線與定位軸線的關系,每次分割后都要進行復查。用經緯儀復測垂直線。誤差不得超過±2mm。
C、預埋件安裝:埋件,是幕墻的根,埋件質量的好壞,直接關系到幕墻的安全性與使用壽命。

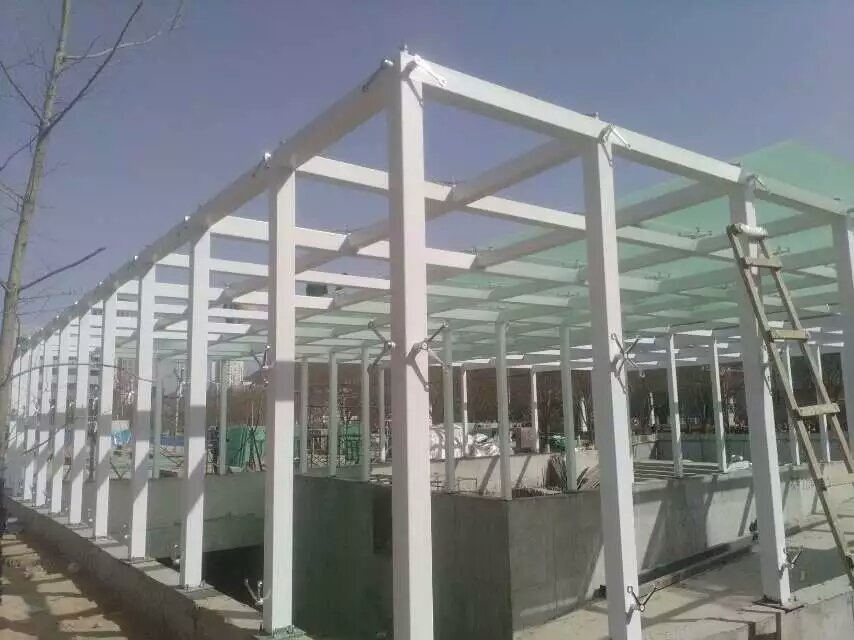

D、主梁安裝: 檢查主梁型號、規格:安裝前要熟悉圖紙,準確了解各部位使用何種主梁,且檢查截面是否與設計相符,長度是否正確;對號就位,把要安裝的主梁按編號運送到指定位置,同時注意表面的保護;根據基準層放出的線,先定位安裝好幕墻邊角主梁;
中間部分主梁,以已定位安裝好的邊角主梁拉通線及拉尺定位安裝;
主梁安裝完基層后,由下到上逐層安裝,上下兩根主梁間保留20mm伸縮縫,吊線對位安裝梁上端,保持垂直度,依次往上安裝;
主梁安裝后,對照定位線,對三維方向進行粗調,保持誤差在±1mm以內。每層主梁定位安裝好,經驗收合格后,須立即點焊,以免安裝上一層主梁時使之下走位。所有主梁的三維誤差都控制在±2mm以內,同層相臨主梁標高誤差控制在3mm,同層最大標高誤差控制在3mm,相臨主梁距離偏差控制在1mm,可進行滿焊,注意焊接質量,并在焊接后刷兩道防銹漆。
E、橫梁安裝:橫梁安裝相對主梁安裝主要突出橫向的水平,橫梁孔位已在工廠加工完畢。認清圖紙,注意開啟扇位置,不能將橫梁裝錯;橫梁安裝時先將兩端的角碼與彈性橡膠墊放在已打好孔的位置,用不銹鋼螺絲把角碼固定在主梁上,在用不銹鋼螺栓穿過角碼與橫梁,收緊不銹鋼螺栓,要安裝牢固,接縫嚴密,首先安裝好的一層橫梁,用水準儀打水平定好仍作基準層,其它各層以此作為基準拉尺定位安裝;同一層的橫梁安裝由下向上進行,當安裝完一層高度時,應進行檢查、調整、校正,使其在水平儀的測量下相鄰兩根橫梁水平標高偏差不大于1mm,同層標高偏差小于3mm;檢查橫梁就位是否有錯,橫梁與主梁接口位是否吻合橫梁外側面是否與主梁外側面平。質量控制要嚴,每層必須復檢水平。
F、掛板:隱框玻璃幕墻,每塊玻璃下端應設置兩個鋁合金或不銹鋼托條,其長度不應小于100mm,厚度不應小于2mm,托條外端應低于玻璃外表面2mm。玻璃幕墻四周、玻璃幕墻內表面與主體結構之間的連接節點、各種變縫、墻角的連接節點應符合設計要求和技術標準的規定。玻璃幕墻表面應平整、潔凈;整幅玻璃的色澤應均勻一致;不得有污染和鍍膜損壞。
G、打膠:板塊安裝調正后即開始注密封膠,該工序是防雨水滲漏和空氣滲透的關鍵工序。板塊安裝好后即可塞泡沫棒,泡沫棒要塞牢、塞緊、塞平,添塞后泡沫棒突出面距板塊表面約4mm;把膠縫清潔干凈,貼皺紋膠紙,要示貼直、貼平,清潔后半小時內盡快注膠,注膠完畢后注意養護,膠在未完全硬化前,不要沾染灰塵和劃傷。
H、清洗:幕墻工程安裝完后,應制定清潔方案,明確使用清潔劑的型號、規格,吊籃機具的數量、日期、時間等;清潔劑應復合要求,不得產生污染和腐蝕;清掃時須避免損傷幕墻表面及妨礙其他分項工程。
